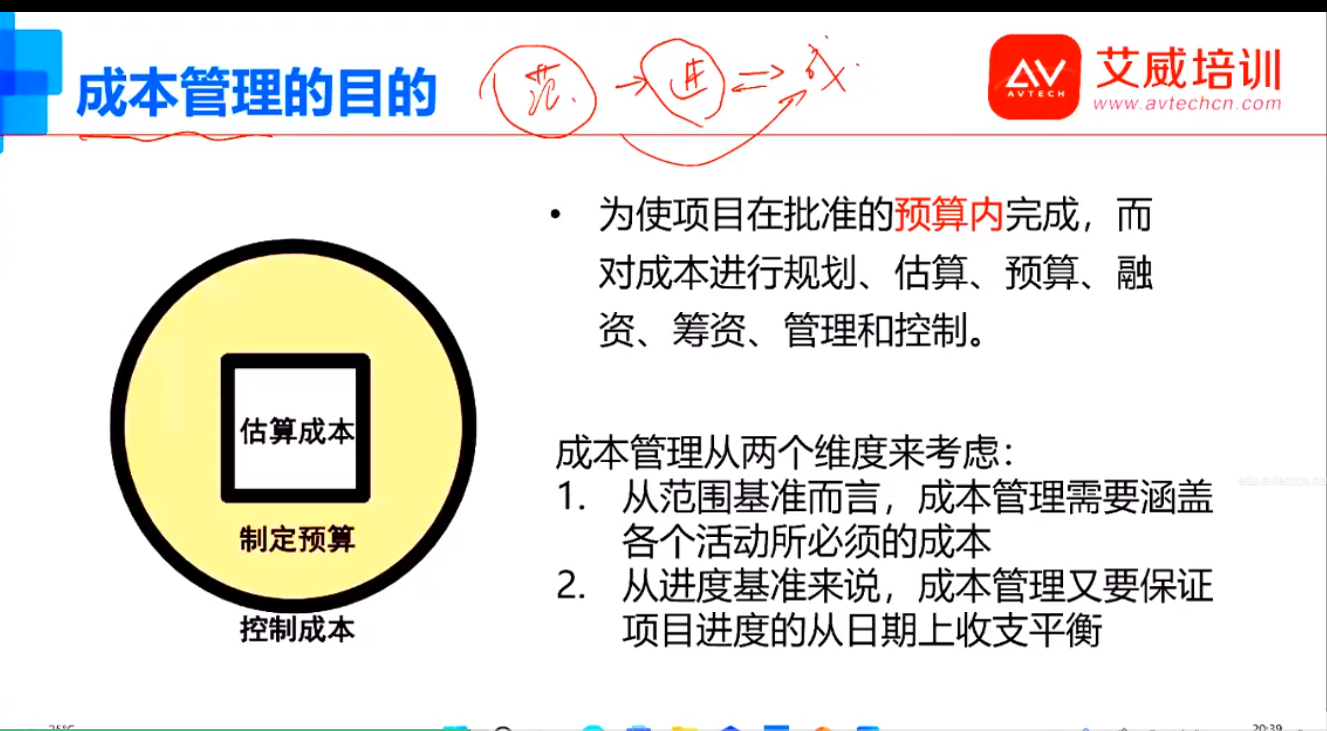

- 成本管理从两个维度考虑:1从范围基准而言,成本管理需要涵盖各个活动所必须的成本;2从进度基准来说,成本管理又要保证项目进度的从日期上收支平衡
- 生命周期成本:包括产品建设成本和项目产品交给客户之后运行过程中的成本等
- 生命周期成本=总拥有成本

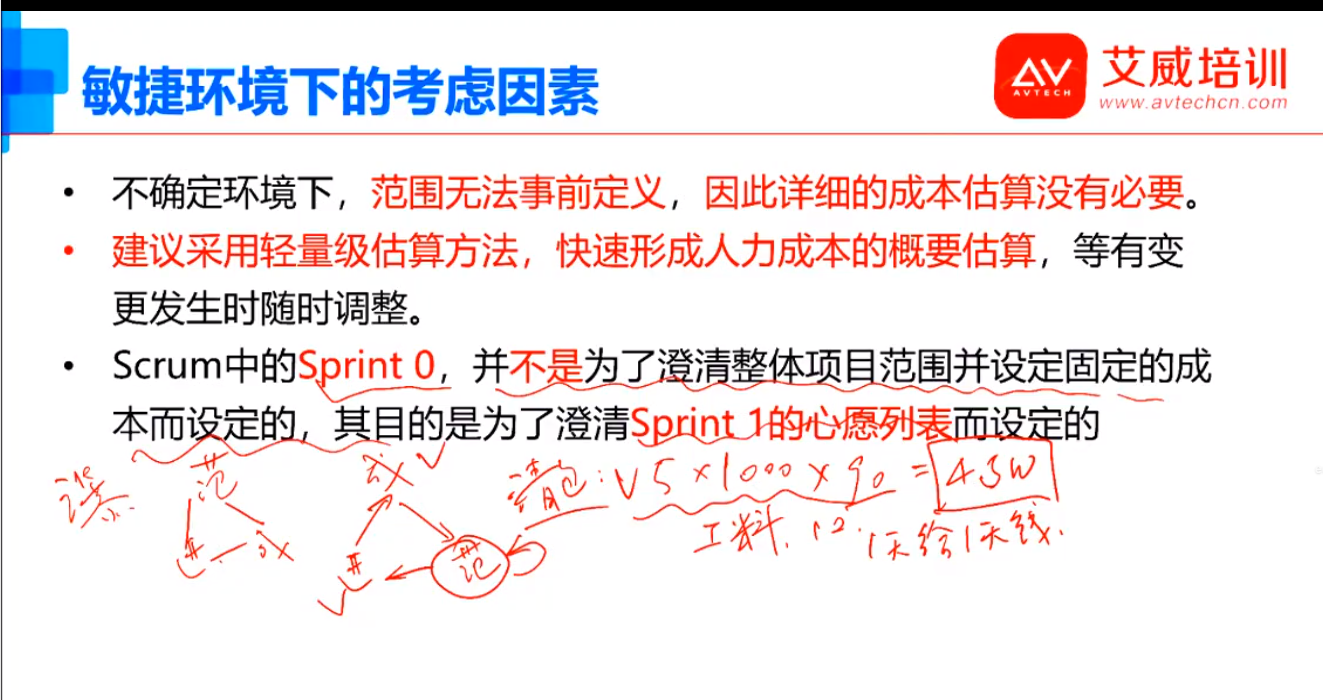

- 敏捷:范围无法事前定义,因此详细的成本估算没必要,建议轻量级估算方法,快速形成人力成本的概要估算,等有变更时随时调整。
- 挣值:ev earned value 实际完成工作量 客户给的钱 挣到的钱
- 计划价值:pv planned value 预计完成的 项目经理应该完成的
- 实际成本:ac actual cost 支付给别人的 完成工作量所花费的成本
- 挣值管理可以做什么:1偏差分析包括进度偏差sv、成本偏差cv;2绩效审查:进度绩效指数spi、成本绩效指数cpi;3预测包括完工估算eac、完工尚需估算etc;4完工尚需绩效指数tcpi

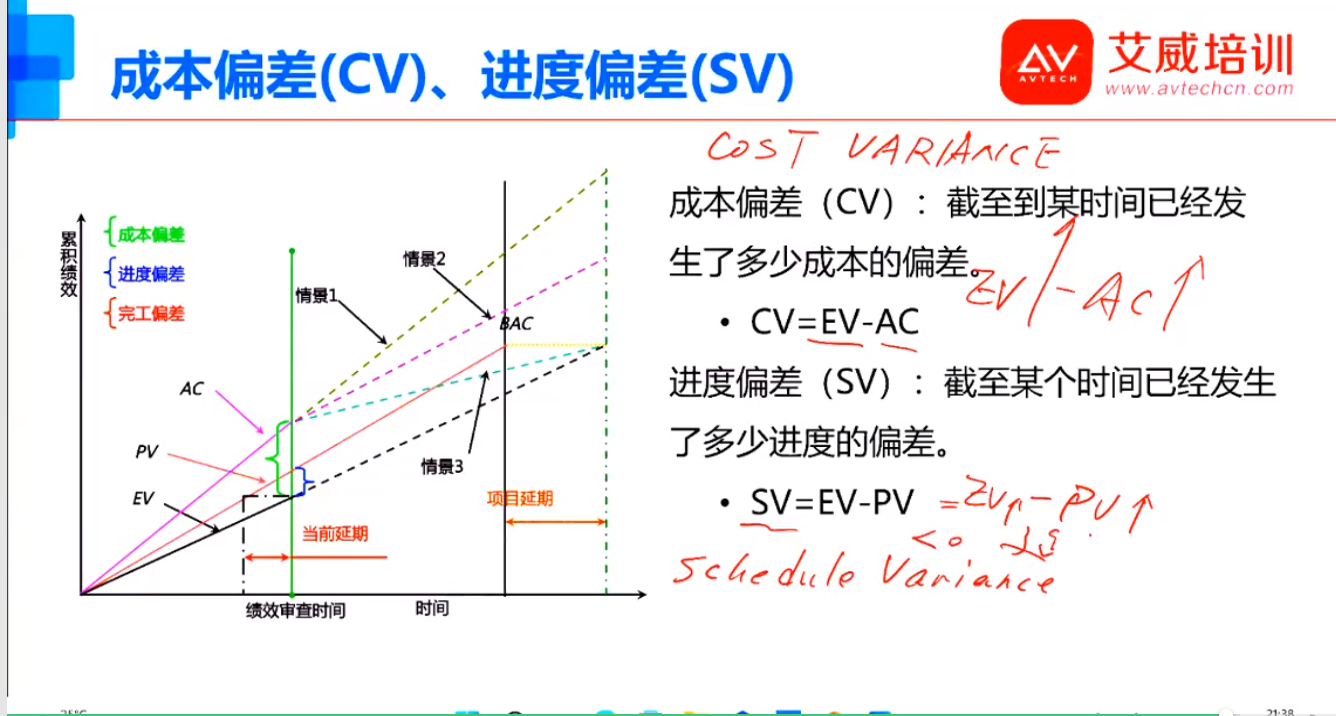

- 成本偏差cv cost variance:cv = ev-ac 截止至某个时间已经发生了多少进成本的偏差
- 进度偏差sv:sv = ev - pv 截止至某个时间已经发生了多少进度的偏差
- 成本绩效指数cpi:cpi = ev/ac 通俗理解:一块钱发挥了多少钱的效用
- 12进度绩效指数spi:spi = ev/pv 通俗理解:完成了应该完成工作量的百分之多少

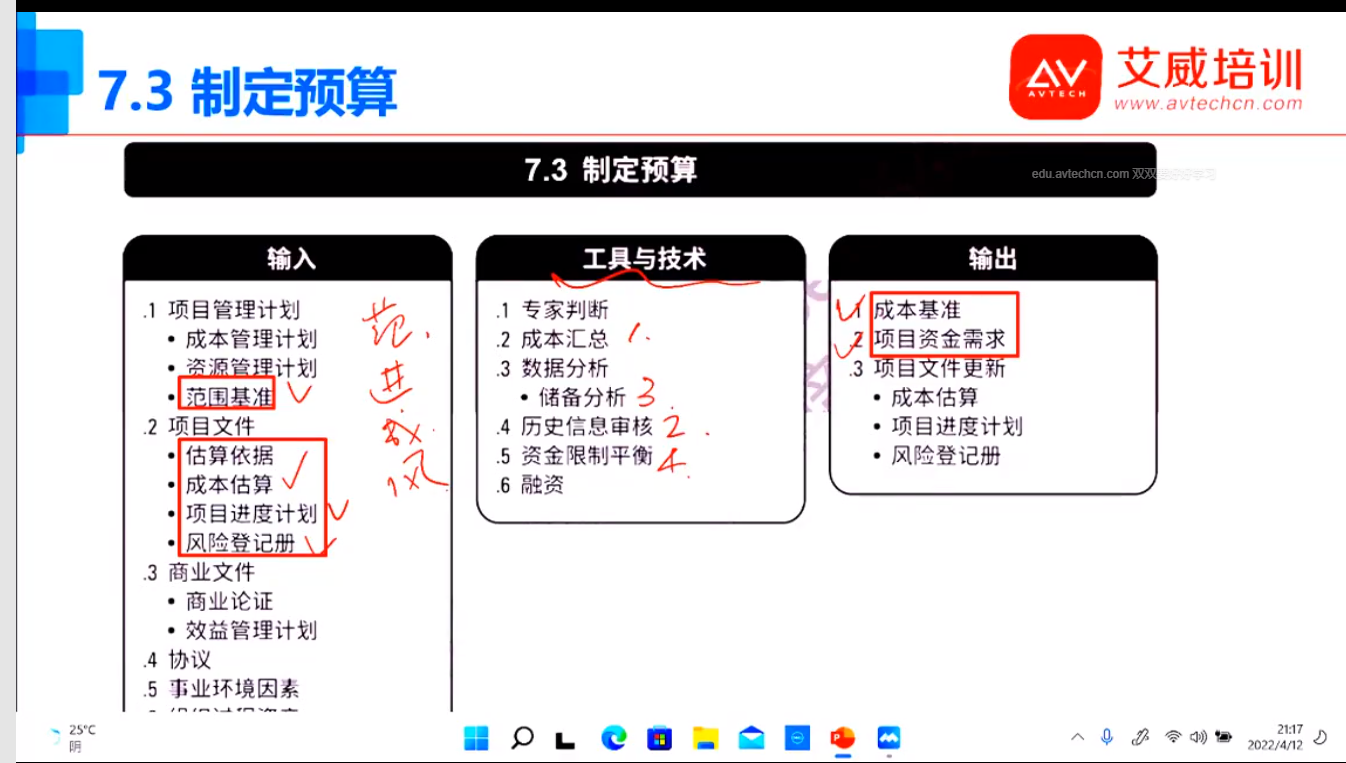

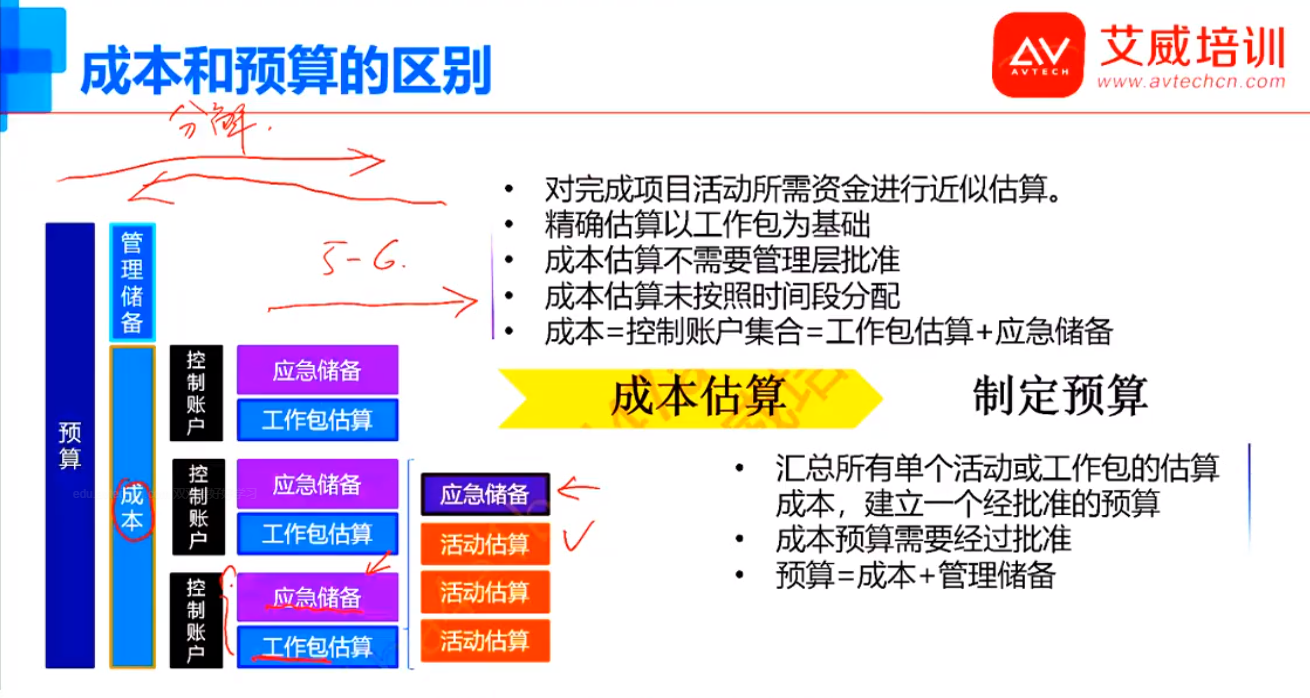

- 完工预算bac budget at completion:成本基准 不等于预算 在项目开始既制定的预算
- 完工估算eac estimation at completion
- bac eac相同点:都是整体项目成本。不同点:bac 项目初期 eac项目中期
- 完工尚需估算etc estimation to completion etc = eac - ac
- eac etc不同点 eac对整个项目的 etc对项目剩余的
- eac(典)=bac/cpi 项目按当前绩效进行估算 默认典
- eac(非典)=bac+ac-ev 按原计划进行估算
- vac完工时偏差:vac = bac - eac
- tcpi:tcpi = (bac - ev)/(bac-ac)或者(bac - ev)/(eac-ac)数字越大表名项目越难完成
- cv成本偏差 = ev挣值-ac实际成本
- sv 进度偏差= ev挣值 - pv计划价值
- cpi成本绩效指数 = ev挣值/ac实际成本
- spi 进度绩效指数= ev挣值/pv计划价值
- eac(典)完工估算=bac完工预算/cpi成本绩效指数
- eac(非典)完工估算=bac完工预算+ac实际成本-ev挣值
- etc完工尚需估算 = eac完工估算 - ac实际成本
- vac完工时偏差 = bac完工预算- eac完工估算
- tcpi完工尚需绩效指数 = (bac完工预算 - ev)/(bac-ac)或者(bac - ev)/(eac完工估算-ac)
