敏捷的三大角色:产品负责人/敏捷教练/开发团队

整合交付的工作:开发团队来做

PS:如果题目中即出现了敏捷教练,也出现了项目经理,那么认为是敏捷教练,开发团队都是汇报给了项目经理;

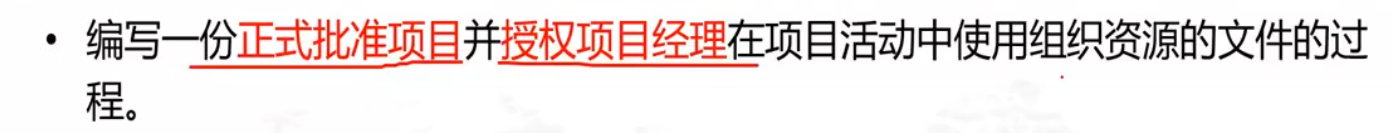

4.1 制定项目章程

最主要的两个作用:

输入:商业论证(在商业的角度来看项目是否值得投资)、协议(比如:合同,协议书,服务水平协议)

输出:

(1)项目章程(由发起人来审批)

(启动项目活动就得建项目章程;

只是有一个想法,那么就是商业论证)

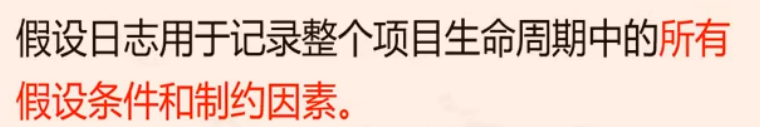

(2)假设日志

工具技术:

(1)专家判断(考试不考,但是工作中要多学会要用专家判断)

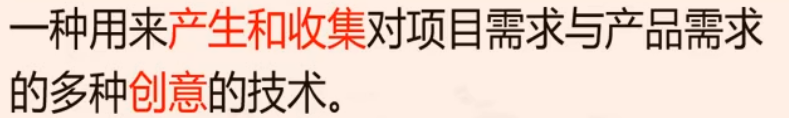

(2)头脑风暴

(原则:不主动,不拒绝,不负责;千万不要有专家和领导在场)

德尔菲技术:专家,匿名

(3)引导

(4)会议:启动大会

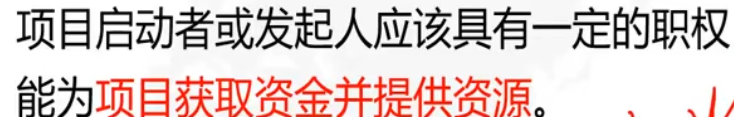

项目发起人:投资人(具有一定的职权)

项目章程是什么?

第一步:建立伙伴关系:执行组织和客户之间(内部客户、外部客户)

第二步:确认并任命项目经理

第三步:发起人最终发布(项目章程改了之后,必须依赖发起人进行审批)

第四步:项目正式启动

项目章程:

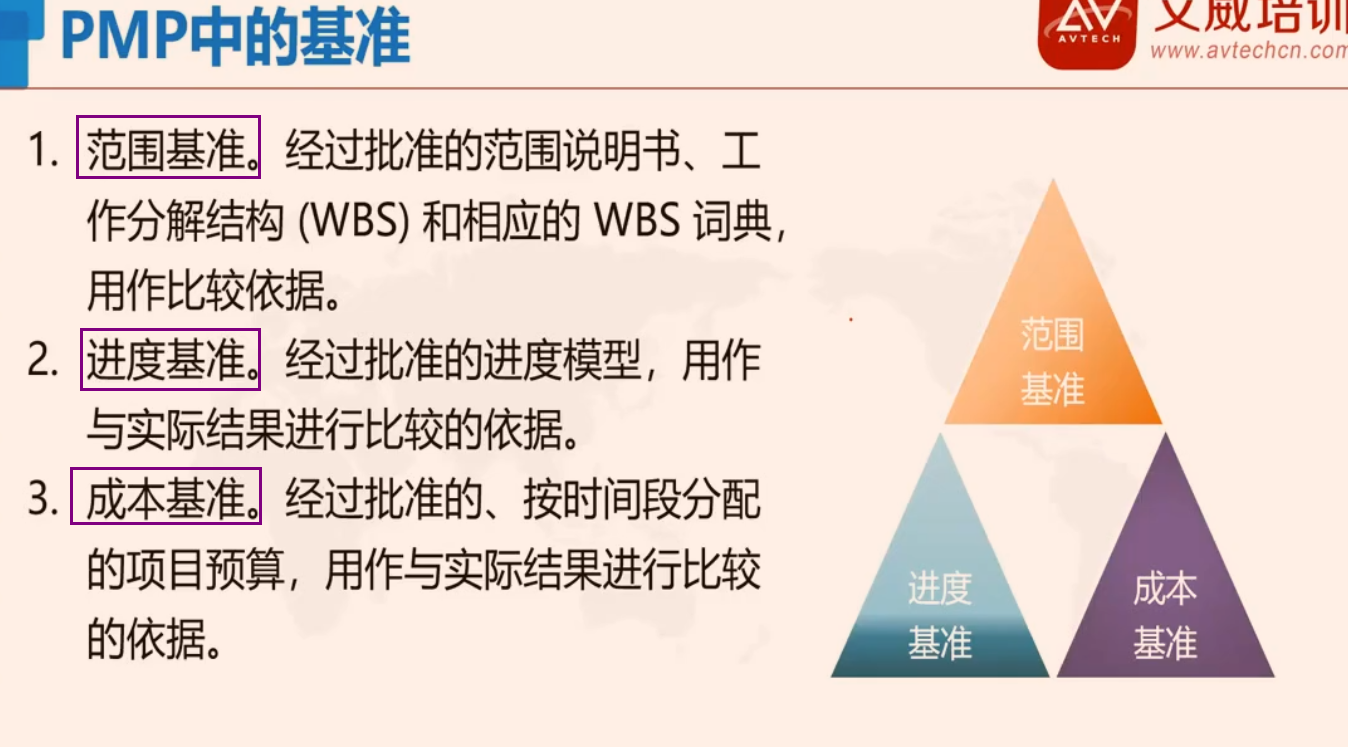

关键字:战略   干系人

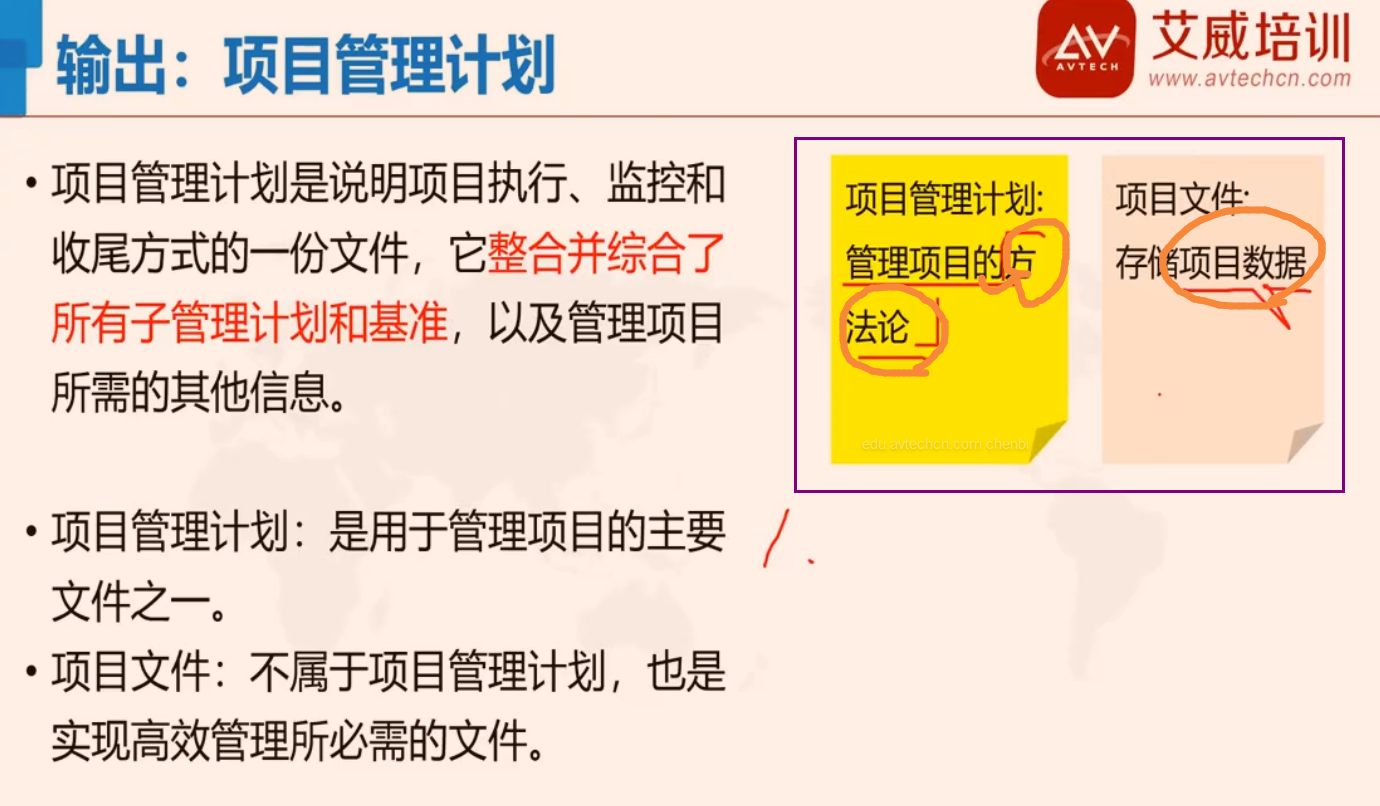

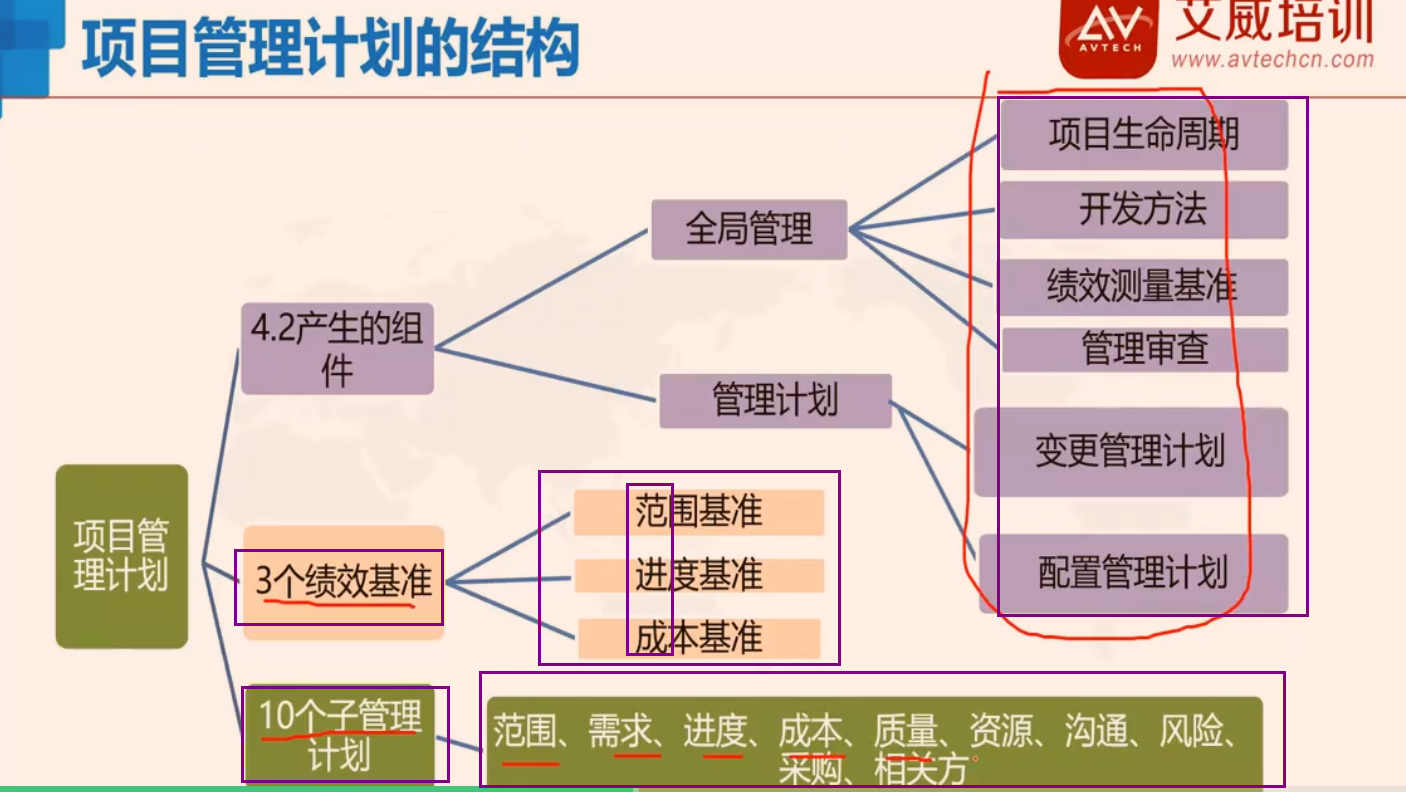

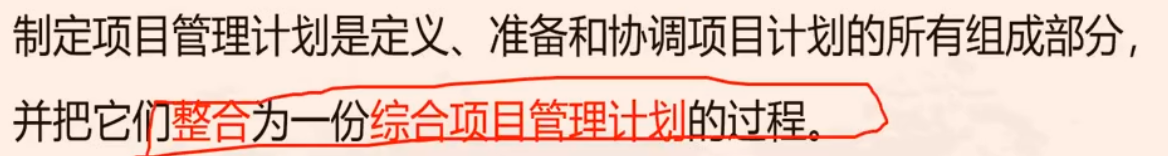

4.2 制定项目管理计划

三大基准:范进成

十儿(10个子管理计划)三女(3个绩效基准)

会议:

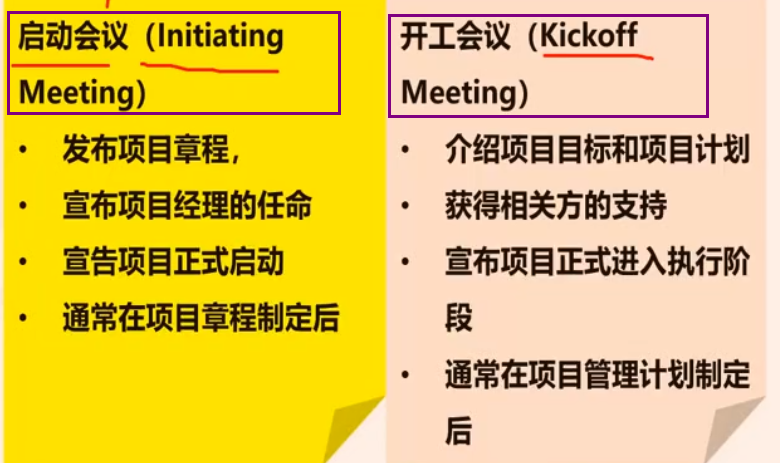

两个会议不是一起开的

(1)启动会议:代表从启动阶段进入到规划阶段

(通常由发起人发起)

(2)开工会议:代表从规划阶段进入到执行阶段

 (由项目经理发起;关键干系人审批)

考试的时候两个会要看英语,考试的时候都会翻译成同一个,所以要看英文;开工会议考的多

一方发生变更,另外的也会发生变更

一定要走变更流程才可以动3大基准

PS:进度计划和进度管理计划的区别:

进度管理计划是制定进度计划的一个方法论

进度计划:是存放的项目数据

后面带管理计划的,都是项目管理计划中的一个

考试中,有子项目管理计划的选子的,不要选项目管理计划

ITTO做题方式:文件取小,工具取大

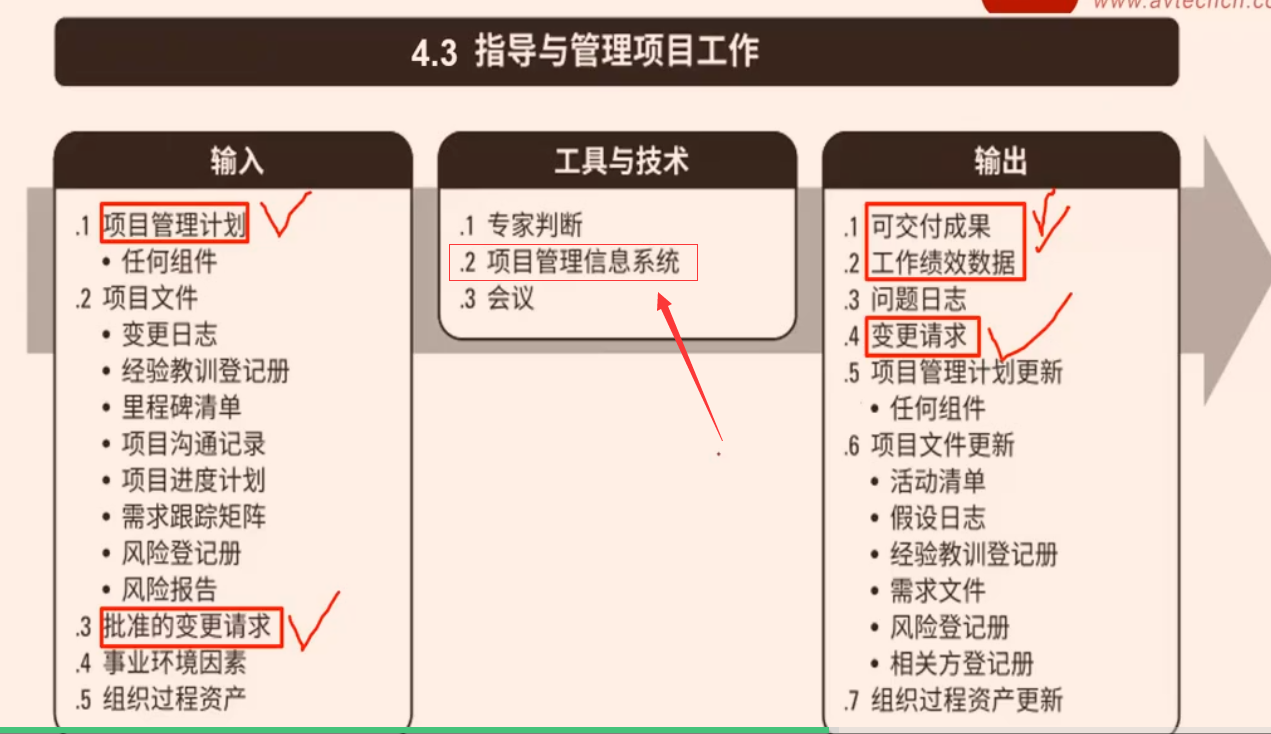

4.3 指导与管理项目工作  (是做交付的子过程)

做事情,提意见,收数据

什么是变更请求?

4.4 管理项目知识 (不是重点 )

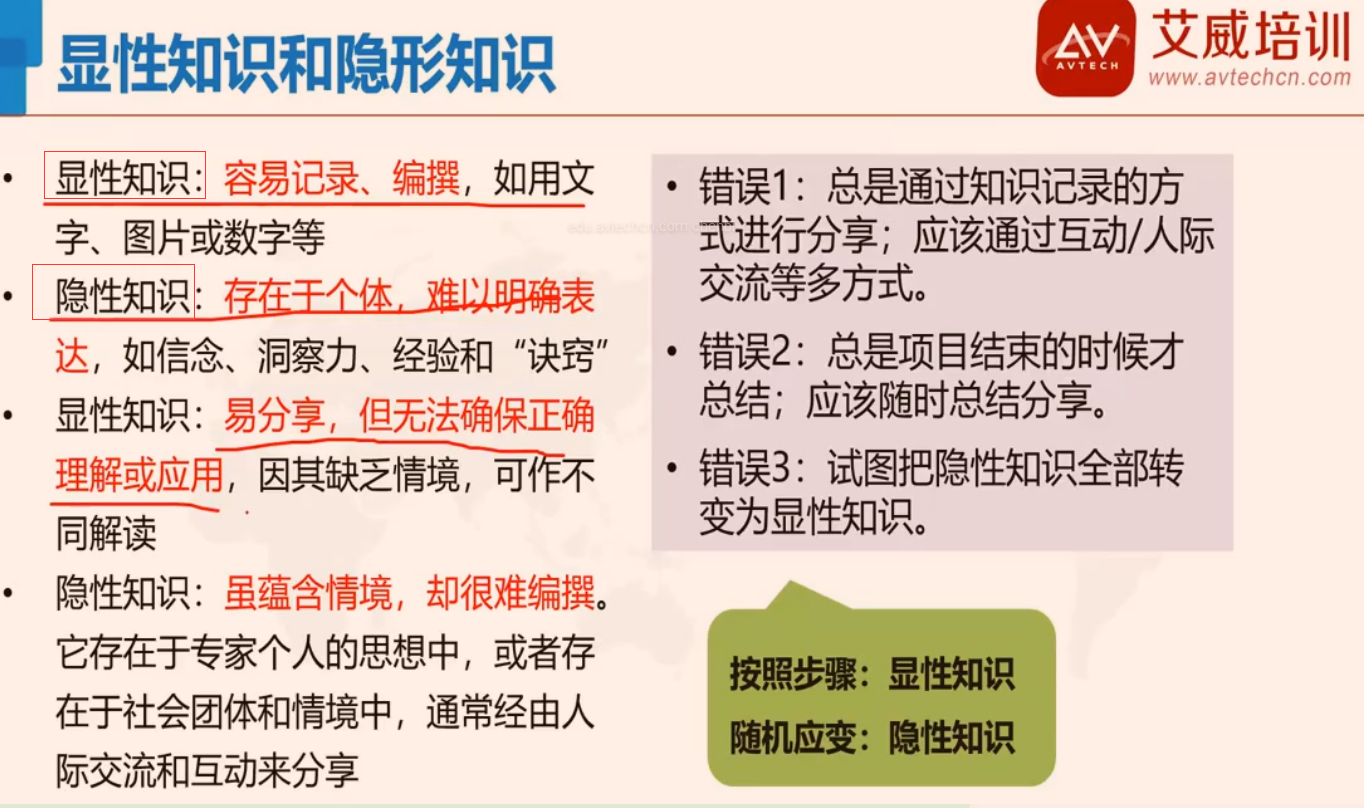

经验教训登记册 :是属于组织过程资产

错误3:试图把隐形知识全部转为显性知识

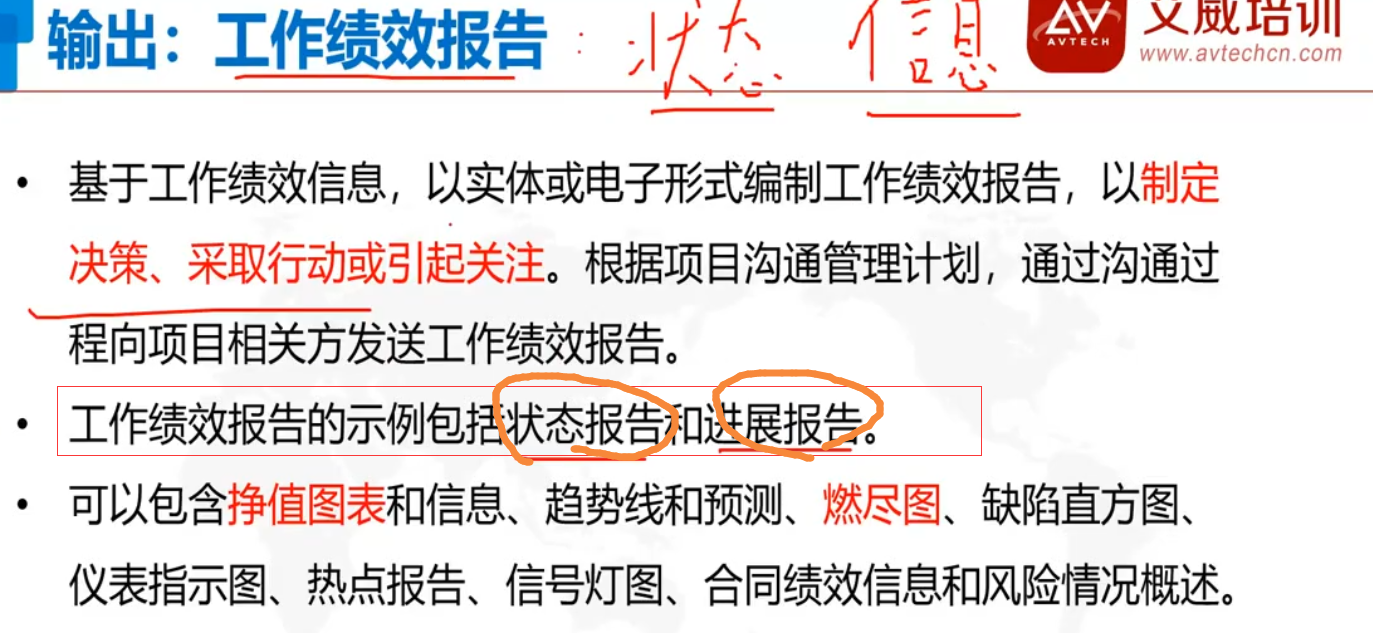

输出:工作绩效报告     重点

如果在开工大会当天需要修改三大基准,同样也是需要走变更流程的

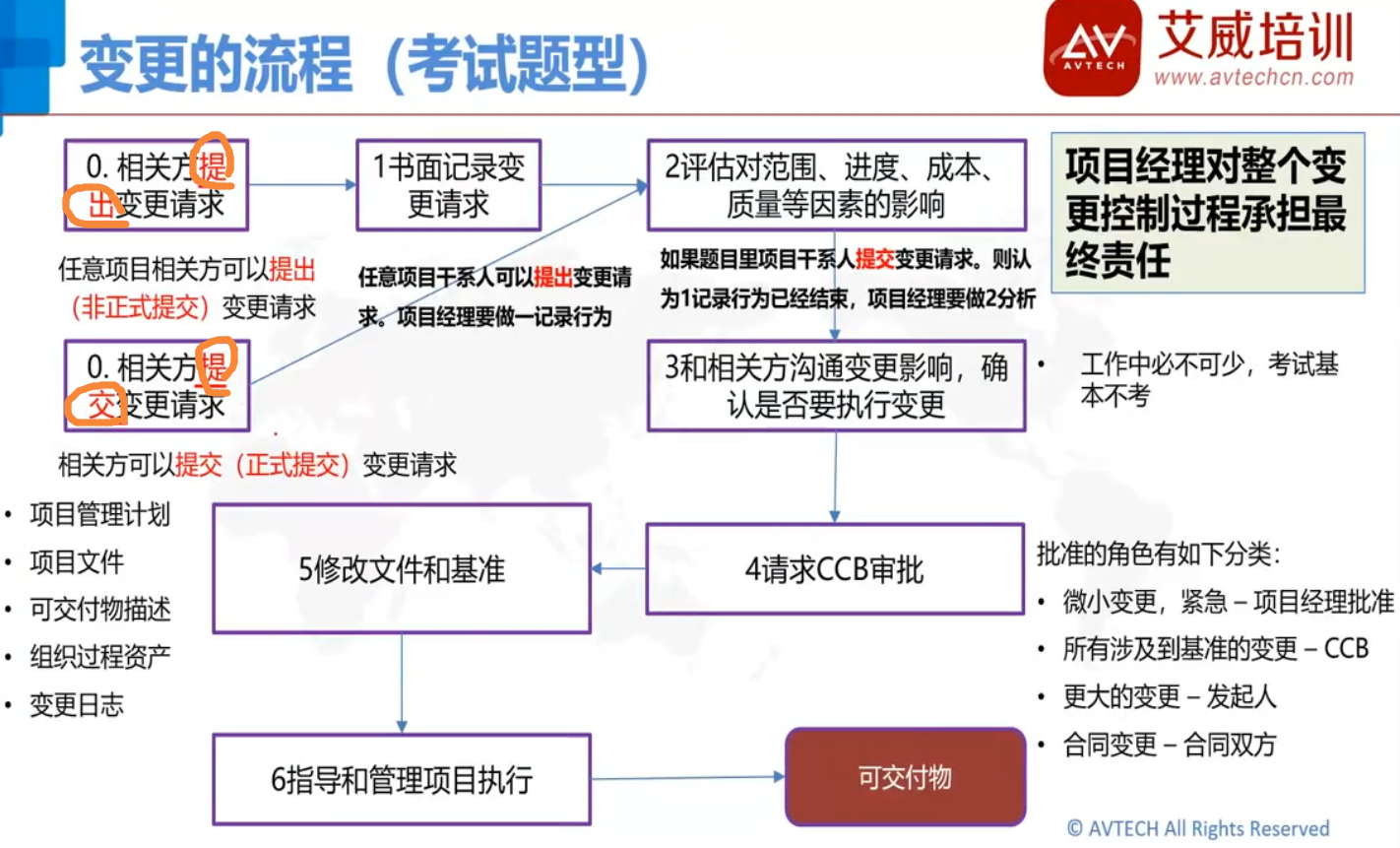

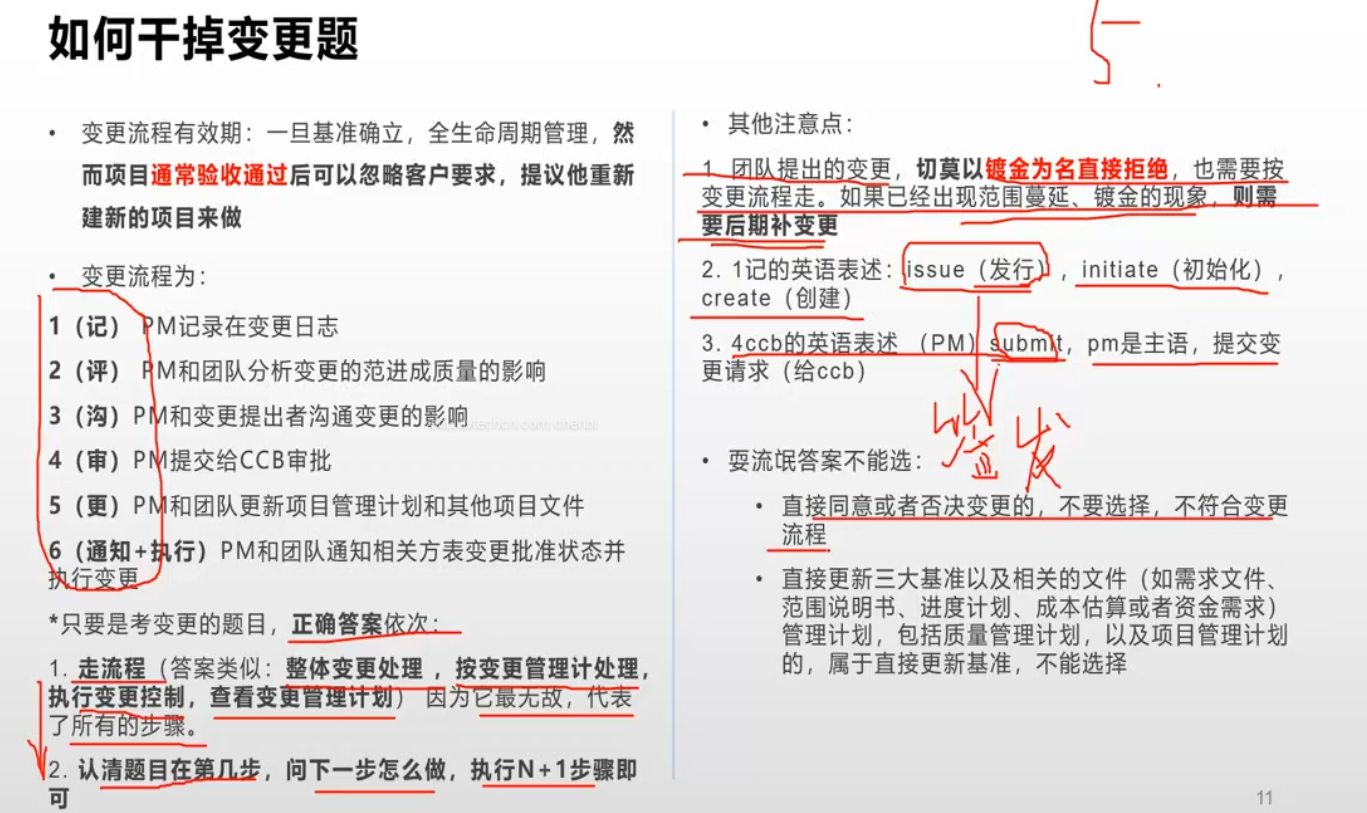

1记录  2评估 3沟通 4CCB 5更新  6执行

考试中没有出现提交或者英语中没有submit的单词,一律按照提出来答题:

(1)如果是提出,那么下一步就是书面记录变更请求

(2)如果是提交,那么下一步就是评估对范围,进度,成本,质量,风险,资源等因素的影响

3步骤考试是不考的,考题直接到第4步

第4步:请求CCB审批(如果CCB不同意这个变更,那么通知提出人结束)

CCB:变更控制委员会,是一个临时组织,负责做评估

第5步 :修改文件和基准

是针对项目管理计划(包含了三大基准等)和变更日志的

第6步:指导和管理项目执行

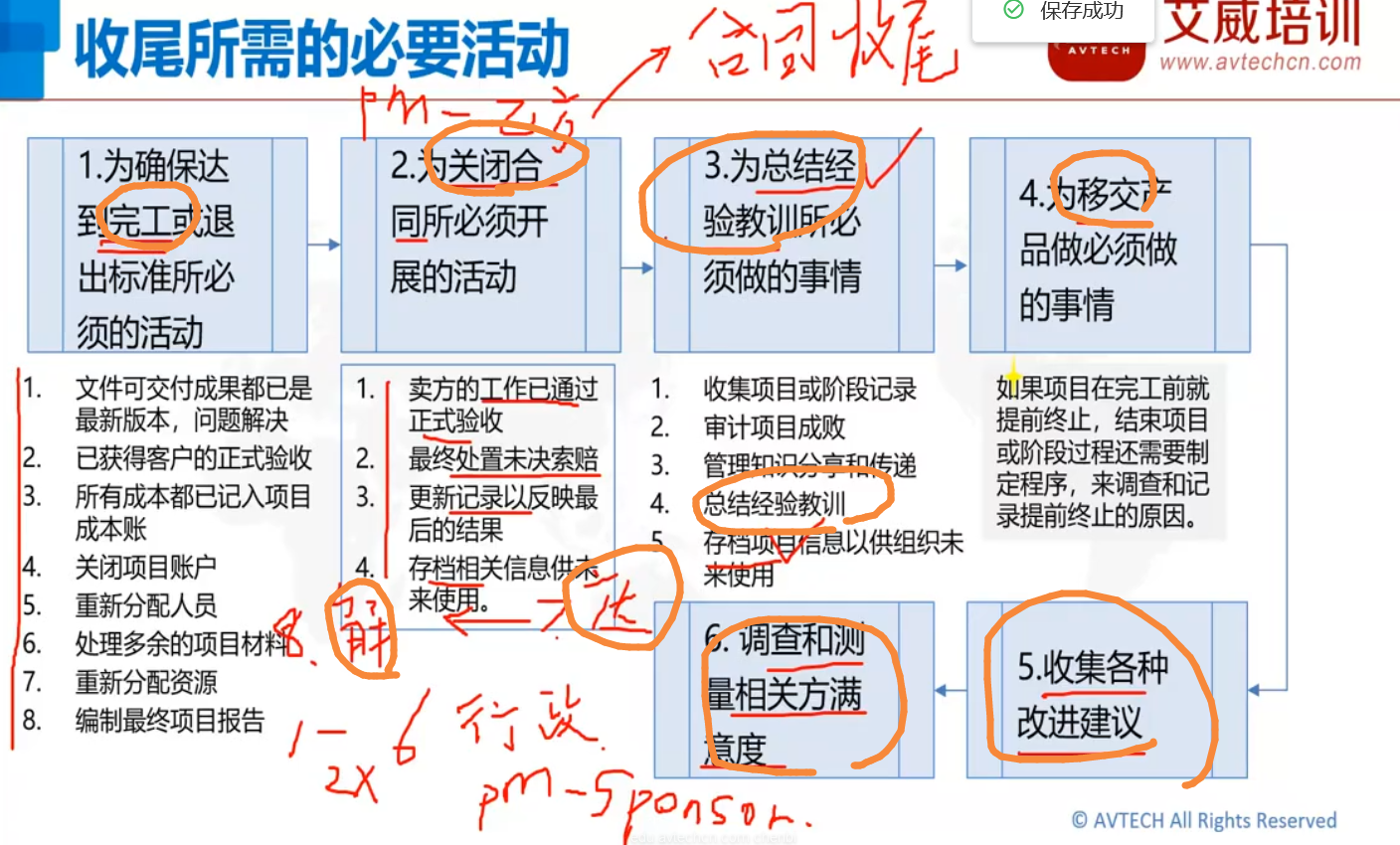

2是合同收尾(PM向乙方),其他都是行政收尾(PM向项目发起人)

添加:

7:庆功宴

8:解散团队

1-8的步骤背一下

考试宝典2.0:

10-14页

97页

[展开全文]
  • 文件取小(项目管理计划的子项),工具取大(总的项目管理计划)
[展开全文]

项目管理整合:流程的整合

敏捷教练汇报给PM

项目发起人=投资人(一定的决定权)

项目章程:整合需求 战略 要求 风险个人、各方面

记录 评估 沟通 评审 更新 执行

[展开全文]
